福建可門三期項目5號機組順利投產 | |||||
| |||||

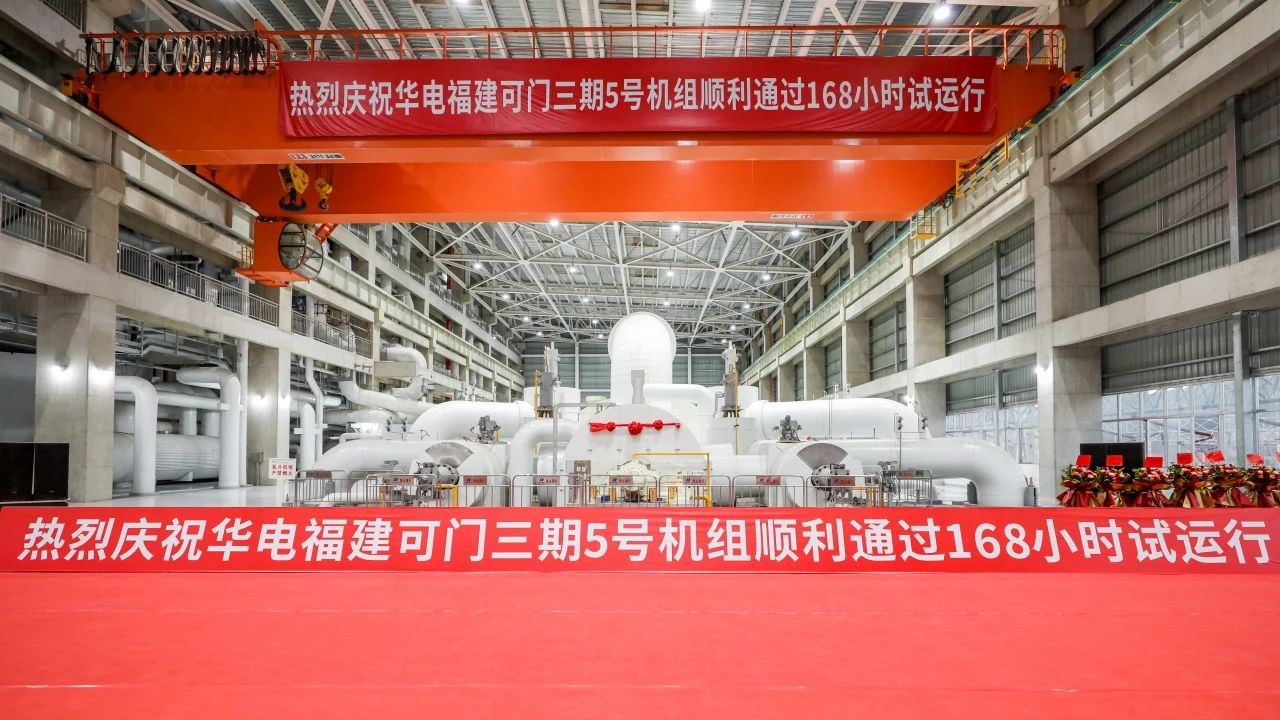

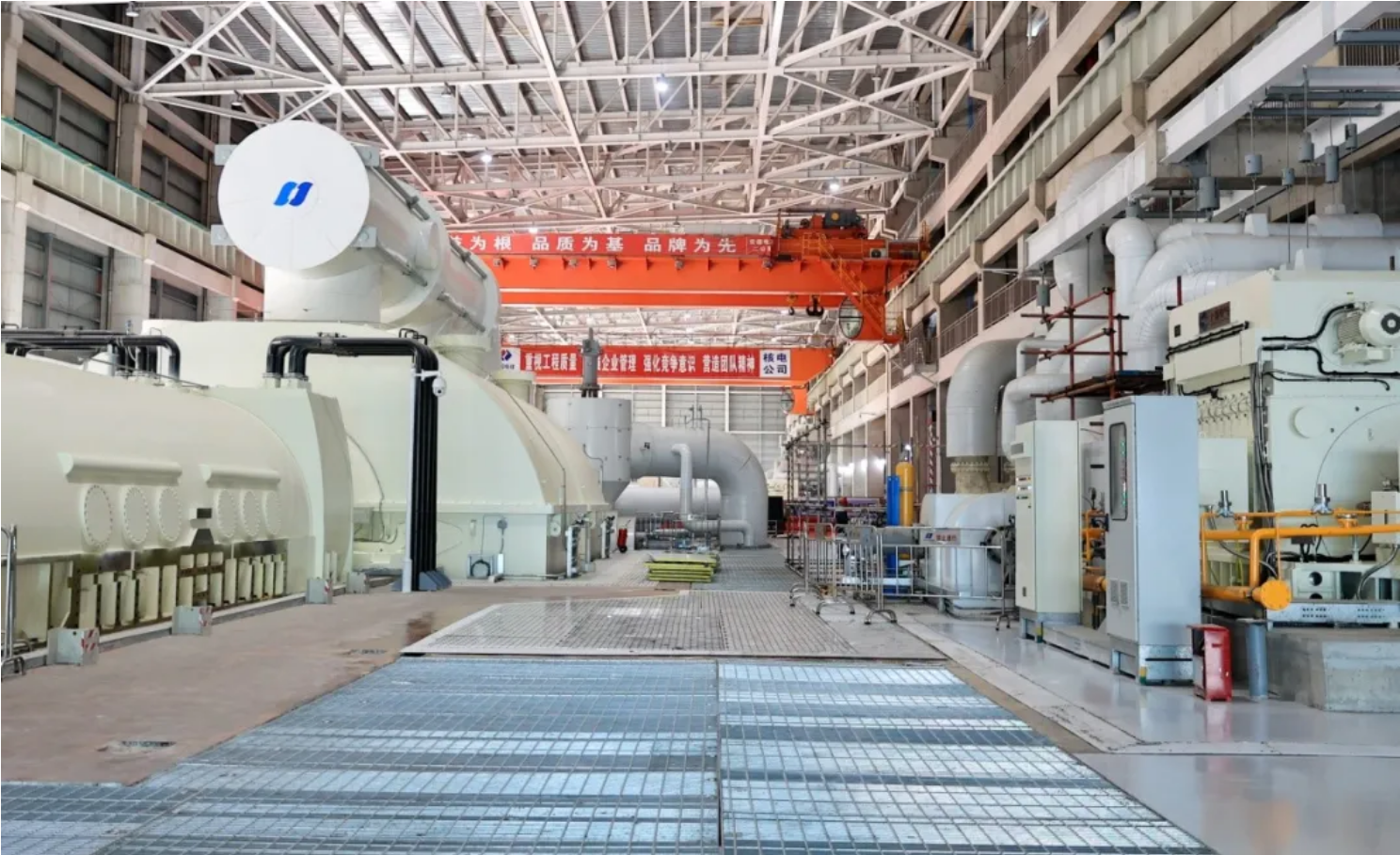

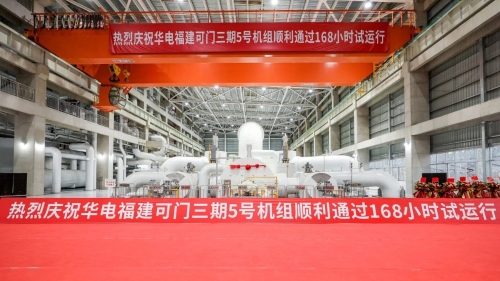

11月29日,公司參建的福建華電可門電廠三期工程2×1000兆瓦清潔高效煤電項目5號機組順利通過168小時滿負荷試運行,正式投產運營。 可門三期項目是國家“十四五”規劃綱要102項重大工程、福建省“十四五”能源保供重點項目,建設兩臺超超臨界二次再熱百萬機組,機組是福建省首臺超超臨界二次再熱百萬機組。機組發電標煤耗較其他同類型機組降低8至10克/千瓦時,同時具備20%深度調峰能力,達到目前國內火電機組深度調峰最優水平。 項目于2023年2月18日全面開工建設,一公司承建該項目C標段環保島EPC安裝工程,施工范圍包括5號、6號機組內所有脫硫系統、除塵系統及煙氣余熱回收裝置的所有安裝及調試等工作;福建公司承建該項目循環水陸域工程及C標段環保島EPC總承包工程建筑工程。 自開工以來,項目職工始終秉持“高標準開工、高質量施工、高水平投產”的理念,周密策劃、科學管理、規范施工。在5號機組調試過程中,遭遇漿液循環泵震動過大的情況,項目團隊通過對漿液循環泵底部支撐梁加高二次灌漿高度并加大灌漿面較好的解決了運行中震動過大的問題。在循環水系統調試過程中,項目團隊積極分析調試過程中出現的缺陷隱患,研討解決措施,強化循環水系統運行參數和設備狀態動態跟蹤。 項目全面投產后,每年可向社會提供電量94億千瓦時,為服務地方社會經濟高質量發展提供強有力的能源支撐。目前,6號機組安裝、調試正穩步推進,C標段土建部分將在月底完成全面竣工驗收,G1標段應急貯灰場完成總量的90%,全力推進年內“雙投”目標。 | |||||
